• <ruby id="mfwxo"></ruby>
  • 歡迎進入大上實業(深圳)有限公司官網!
    聯系電話(微信)
    13590345552
    學校操場塑膠跑道人造草坪施工方案
    時間: 2020-07-28 17:21 瀏覽次數:
    學校操場塑膠跑道人造草坪施工方案

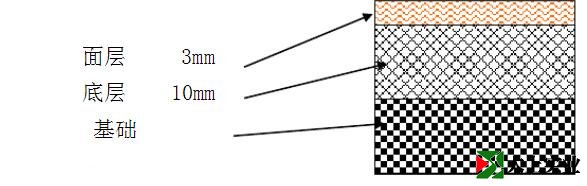

    (一)13毫米塑膠跑道結構設計   

    (二)、透氣型塑膠跑道施工方案
    1、作業要求 : 作業環境氣溫不能低于10 ℃。
    2、作業程序流程順序:下層處理 →中間epdm橡膠施工→表面層噴涂料→標記線測畫。
    3、施工準備: 桶放料放置:
    a、需要按原材料種類 、生產批號垂直與料臺朝向放置整齊有序 ;
    b、擺放時,顏色 、生產批號不可混亂 ;
    c、原材料標簽貼必需朝上,并仔細記載 ,以便核對原材料時應用 ;
    d、查驗桶壁及封口處不可有溢料情況 ; 

    顆粒物擺放:

    a、按顏色與類別區分擺放與料臺后面 ;
    b、顆粒物禁止與路面直接接觸,以防吸濕受潮 ;
    c、核對包數、確切稱重每一袋 ,以便應用 ;
    d、特別注意防火安全 。

    料臺擺放 :
    a、需要在作業時可觀察到全部;
    b、與鋪設施工現場相距不能過遠 ;
    c、需要接料 、下料 、上料都便捷 ;

    機械設施準備就緒 :   

    a、安裝電源所在位置 ,專職人員監管 ;
    b、機械設備安裝及調測 ; 

    4、最底層處理
    1)處理施工現場 :務必清理施工現場基礎面的雜物 ,若有任意可揮發物油垢(如漆料 、石油瀝青油等)務必完全 切實清理 。
    2)維護施工工地 :施工工地周邊務必布置工地圍擋 ,要做好防風 、擋土、擋人。工地圍擋自身要有安全穩定性 。
    3)維護施工工地內原有建筑物 :
    用膠帶紙粘在作業交界表面 ,形成防護用處 ,使其不會(huì )受到作業弄臟 。

    5、中間epdm橡膠鋪裝 :

     1)準備工作 :選定適合氣候(無強風 、無雨 )進行操作 ,確保場地內干燥。確定施工關鍵專用工具完好無損 :攪拌器運行一切正常 ,送料機車完好無損 ,塑膠材料攤鋪機及配件齊全 ,調測一切正常 ,盛料專用工具沒有懸浮物 ,手用專用工具齊全。確定供電系統一切正常 ,檢查 施工工地內清理潔凈 。 整句智能原創(chuàng )
    2)稱量 :epdm橡膠和粘合劑各自用電子秤精確稱量 。
    3)混合 :將粘合劑加進epdm橡膠中,嚴禁將epdm橡膠加進膠粘劑桶內。
    4)拌和 :用臥式攪拌機充分的拌和 。
    5)送料機 :按照按照作業方位將混和料垂直作業方位均勻的上料 ,保持不間斷送料。
    6)鋪設 :攤鋪機作業員務必隨時檢測鋪設薄厚 ,保持每趟鋪設路徑與上趟鋪設路徑完全相連接 ,結合處務必抹平均勻的 ,無凸凹 情況 ,并及時清理雜物點。
    7) 修面 :務必用泥灰刀 ,及時的將高出epdm橡膠 料面的雜物點及混在epdm橡膠中的雜物(包含 沒攪拌均勻的epdm橡膠塊),整理 潔凈 ,欠料處采取及時的補料 ,抹平抹光 。
    8)人工抹光 :在攤鋪機不能鋪裝的區域 ,采取人工刮平抹平。
    9)封場 :中間epdm橡膠作業進行后,務必將每天作業地區施工工地全部封閉 。

    6、表面層噴涂 : 

    1)、全面檢查 :待中間epdm橡膠全部凝固后,對作業施工工地內采取全面檢查。切除超出3㎜的高點 ,對起鼓處切除 ,從新規整填料弄平。 一定要清理場地內任何雜物 。
    2) 準備工作 :盡可能將同一批號的色漿料漿用于連續施工 。
    3) 位置定位 :按工程圖紙或建設方的要求將場地畫分。  4) 校合:對劃分位置定位規格 ,一定要由施工隊長或技術檢驗員通過 檢驗復核無誤后,才能施工 。
    4) 校合:對劃分位置定位規格 ,一定要由施工隊長或技術檢驗員通過檢驗復核無誤后,才能施工 。
    5) 施工順序:選擇先大規模施工后小范圍施工的先后順序 ,即先施工塑膠跑道體育場地 ,后施工球場輔助范圍 。
    6)稱量 : 色漿料漿 、粘合劑 、EPDM橡膠顆粒和膠粉分別用電子秤準確無誤稱量 。
    7)噴漆 : 選擇肩扛式,兩手持噴槍管頭,噴嘴延伸線與地面上成45 °角,離地垂直高度 700 ㎜,上下均勻搖晃手臂 ,噴漆實際效果以看不到中間橡膠顆粒色為標準 ,避免噴色層疊 。
    初次噴好凝固后通過再次噴漆 ,要求噴漆的方向與上一次噴漆的方向反過來 ,倒退有條不紊 ,表層的要求顆粒遮蓋均勻并留有分布 均勻的小孔 ,隨后通過檢測 ,噴漆不合格的邊緣處從新補噴。隨后請示監理員檢測以進到下一道工藝流程 。

    7、標記線的測畫: 

    1)打線 :根據工程圖紙或建設方的要求通過場地精確測量 ,明確標記線基準點分布位置 。
    2)標記符號線:無誤使用卷尺等測量工具 ,將基準點用墨斗線或白線繩做標記符號明確標記符號線。
    3)校合:對畫過的標記符號線一定要通過施工隊長或技術檢驗員的校合后,明確是準確的 ,達到標準規定的要求 。
    4)噴線:確保顏色均勻 。不破壞非標記符號線范圍 ,確保線框美觀性 。
    5)調整 :若有噴漆到非標準支線外范圍的,立即用干凈抹布蘸少許醋酸丁酯擦去,將線框邊沿不齊處用美工刀片輕輕刮掉

    8、退場  

    1)清理運動場地 :以確保有一個潔凈完整的運動場地交付使用 。
    2)清除圍擋及防護物:清除的同時要留意防護運動場地 ,禁止發生污染及受損現象 。
    3)清理垃圾 :不能有一切雜質留給甲方,為工程驗收做好充分的準備 。

    三、聚氨酯塑膠面層施工  

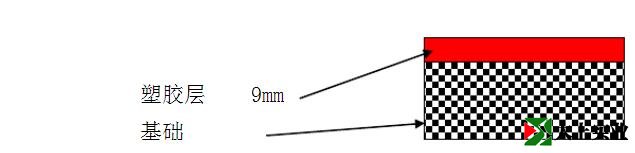

    (一)、9mm塑膠球場結構


    (二)、施工工藝  
    1. 基礎要求 : 施工前必需對基礎進行工程驗收 ,合格后方可施工 。
    2. 鋪裝 工藝 :
    2.1 施工要求 : 
    2.1.1務必清理現場基礎面的雜物 ,若有一切可揮發物油垢(如涂料 、石油瀝青油等)務必完全 全面清理 ,才能施工 。
    2.2 施工流程 : 
    2.2.1施工順序:底層施工 →中層鋪裝 →面層鋪裝 。
    2.3  施工準備:
    2.3.1將所使用兩組分料漿和預聚體分別按批號排列
    2.3.2按照當天施工現場周?chē)h(huán)境條件對每生產批號實行成膠測試 ,還有拉絲成膠測試 ,以準確無誤明確催化劑使用量 ,達到適合 的成膠速度 。
    2.4  底層施工 : 
    2.4.1 打掃 :將場地內打掃干凈 ,消除超出毫米的高點 、場地周?chē)c護臺根部清理干凈 ,確保場地內無懸浮雜物 。
    2.4.2維護 :用彩布條將場地進出口處圍擋,徹底塑料布覆蓋維護 。
    2.4.3基礎 :務必用石英砂混和料漿 ,將所有鋪裝場地所有用刮板刮平基礎 。
    2.4.4 檢驗 :待底層場地凝固后,檢驗是不是有漏點及不平整處,實行補料 ,保證下步場地順利開展
    2.5  中層鋪裝 : 
    2.5.1 準備 :選擇適合氣候(無強風 、無雨 )工作 ,現場內干躁 。
    確定現場關鍵工具完好無損 :攪拌機手電鉆一切正常 ,送料機車完好無損 ,盛料工具無雜質 ,釘耙定尺準確無誤 ,除泡機器一切正常 。  確定配電一切正常 ,現場內清掃干凈 。
    2.5.2 稱量 :色料漿和預聚體務必各自用電子秤精確稱量 。
    2.5.3 攪拌 :將預聚體加進色料漿中,嚴禁將色料漿加進預聚體料桶內。
    2.5.4 拌和 :用拌和手電鉆充分的拌和 。
    2.5.5 送料 :按照施工方位將拌和料漿垂直施工方位均勻倒料 ,保證與上批將料接縫處間距大致相同 。
    2.5.6 鋪設 :鋪設先將料漿與上批料徹底黏結 ,每耙料含耙板二分之一 ,均勻拖拽 ,沒有堆砌料漿點,每耙料方位保持一致 ,每次料耙后,立即檢查耙子定尺高度 ,保證表面層厚度保持一致 。
    2.5.7 修面 :務必穿自制釘鞋 ,手拿水勺 、壁紙刀 、刮刀 ,及時將高過料漿面的雜物點及混在將料中的雜物,整理干凈 ,對漏耙處進行立即補料 。
    2.5.8 消泡 :在料漿拉絲成膠前,消除耙料過程中產生的機械泡或揮發泡。
    2.5.9 封場 :中層施工完成后,務必將全部場地徹底封畢。
    2.6  面層施工 :
    2.6.1 檢驗 :待中層徹底凝固后,對場院內開展全面檢驗 。
    清除高過2㎜的高點 ,對起鼓處切除 ,從新填充料抹平 。  打磨處理超出1.5 ㎜的高低不平處及刮痕等瑕疵 。
    檢驗平整度 ,地面找平方法同
    2.4.3,如果有條件可用水進行地面找平點確定 。
    2.6.2 施工工藝 :施工工藝 同2.5.2~2.5.10 工藝實行 。
    2.6.3 清邊:待塑膠材料呈拉絲成膠狀時,將透明膠布撕起,用刮刀將非工作區域內的溢料刮起來 ,防止2次處理 。


    三、人造草坪 

    一)人造草坪結構

    二)所用材料 
    (1)翠綠色人造草坪: 草高40㎜,草纖維度:11000TEX; 底布材質:三層底布 
    植草密度12600針/㎡,  
    (2)硅質石英砂,填充28㎏/㎡ 
    (3)環保橡膠黑顆粒,  
    (4)粘結劑:環保型人造草坪專用樹脂粘結劑

    (三)施工工藝
     1、基礎要求 在人造草坪施工前必須對基礎進行質量驗收,合格方可施工,不合格嚴禁施工。
     2、施工準備 編制施工方案,并報公司審核。 工程用量編制材料計劃,確保施工質量和工期。

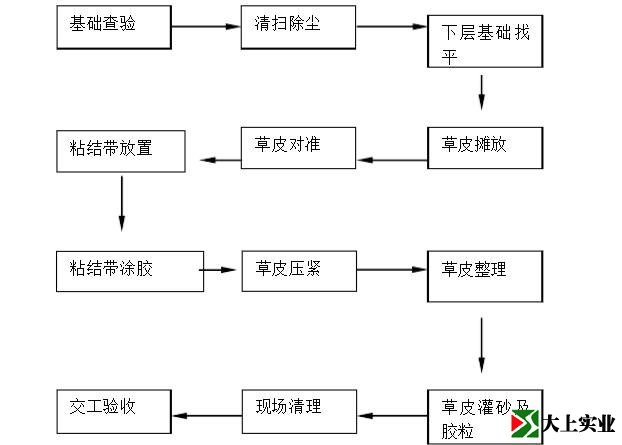

     3、施工流程


    1) 清理現場,對需鋪設草坪的場地進行清理,清除油污雜物、泥土等垃圾。 
    2) 場地四周應保持清潔,嚴禁垃圾入場。 

    5、粘結帶鋪設  
    1) 粘結帶鋪設單層順向排列,每條粘結帶之間必須拼接完整。
    2)底層粘結帶必須鋪設平整,不能有皺起現象。
    3)粘結帶兩端必須固定好。 

    6、草坪鋪設 

    1)草坪運抵施工現場,按照圖紙計算下料。 
    2)用專用工具對草坪進行鋪設、拉平、切邊對縫,草苗方向必須一致,否則易產生視覺色差。
    3)用專用接縫防水膠和粘結帶使草坪接縫處連接好,待膠水產生粘結力后再壓實。填充石英砂。在草坪中注石英砂,使石英砂隱藏在草毛的根部,形成保護草毛的作用,使草坪更為耐用。充沙完畢后整平,保證石英砂厚度均勻一致; 

    7、交工驗收標準 
     1)人工草坪草色均勻一致,各種道線、點位線顏色均勻一致,鮮艷、無色差。
     2)場地面層應平整,無明顯高差。 
    3)草坪接縫處應牢固,無間隙,粘結緊湊不開膠,填充均勻、平整。
     4)場地標線要準確,功能區大小符合標準。












    大上實業(深圳)有限公司
    全國范圍承接:各類球場、運動場、透水路面、地坪漆等工程項目!
    免費上門勘察、免費設計、免費報價、免費樣品!
    業務手機(微信):13590345552
    公司客服:0755-84674858
    公司地址:深圳市龍崗區平湖街道平湖社區鳳凰大道33號坤宜福苑11號樓310
    工廠地址:廣東省東莞市橋頭鎮東山路綜藝高新產業園廠房B棟一樓


    全國業務手機(微信):13590345552   公司客服:0755-84674858
    公司地址:深圳市龍崗區平湖街道平湖社區鳳凰大道33號坤宜福苑11號樓310
    工廠地址:廣東省東莞市橋頭鎮東山路綜藝高新產業園廠房B棟一樓


    Copyright ©  大上實業(深圳)有限公司 版權所有 粵ICP備18042311號-1

    關于我們
    關于我們
    電話/微信
    服務電話:
    13590345552
    產品中心
    產品中心
    首頁
    網站首頁
    微信

    微信公眾號

    第一精品福利导航_欧美日韩精品偷拍一区二区_国产高清在线观看视频一线_av无码久久久久久不卡网站
  • <ruby id="mfwxo"></ruby>
