• <ruby id="mfwxo"></ruby>
  • 歡迎進入大上實業(深圳)有限公司官網!
    聯系電話(微信)
    13590345552
    一個標準的塑膠跑道需要多久完工?
    時間: 2023-08-30 10:18 瀏覽次數:
    一個標準的400米塑膠跑道通常包括底層瀝青基礎、防滑層、塑膠層和面層等幾個部分。具體的施工周期可能會(huì )因為不同的因素而有所不同,但一般來說,整個施工周期需要15-20天。

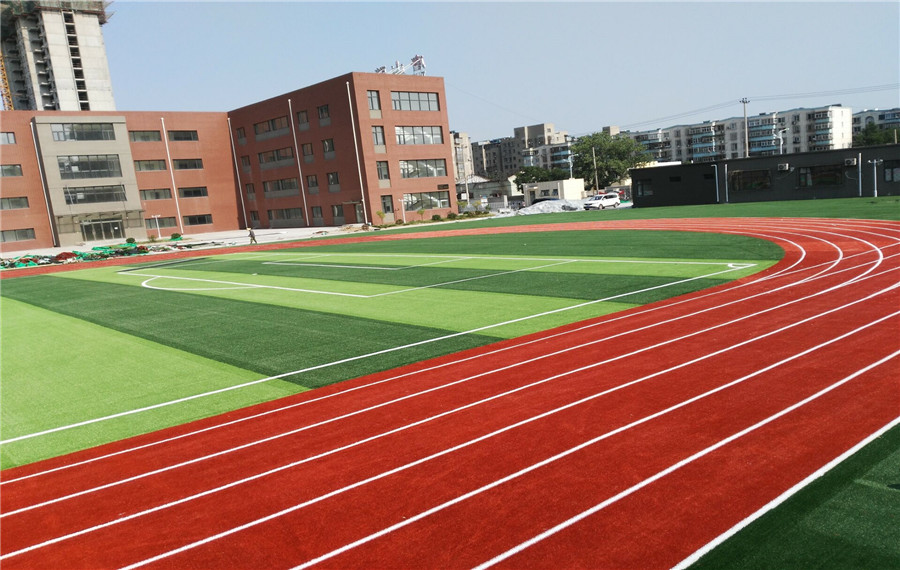

    塑膠跑道
    以下是具體的施工步驟和時間:

    底層瀝青基礎處理:這個階段通常需要3-5天,包括對瀝青基礎的打磨、修補、清潔等操作,以確?;A的平整度和穩定性。

    防滑層施工:這個階段通常需要2-3天,包括對防滑層的配料、攪拌、涂刮等操作,以確保跑道的防滑性能。

    塑膠層施工:這個階段通常需要3-5天,包括對塑膠層的配料、攪拌、攤鋪等操作,以確保跑道的平整度和厚度。

    面層施工:這個階段通常需要3-5天,包括對面層的配料、攪拌、涂刮等操作,以確保跑道的耐磨性和美觀度。

    養護:在所有施工步驟完成后,通常需要進行一周左右的養護,以確保跑道的表面平整度和硬度。

    需要注意的是,具體的施工周期還受到天氣、材料、施工隊伍、施工難度等多種因素的影響,因此需要根據實際情況進行確定。


    大上實業(深圳)有限公司
    全國范圍承接:各類球場、運動場、透水路面、地坪漆等工程項目!
    免費上門勘察、免費設計、免費報價、免費樣品!
    業務手機(微信):13590345552
    公司客服:0755-84674858
    公司地址:深圳市龍崗區平湖街道平湖社區鳳凰大道33號坤宜福苑11號樓310
    工廠地址:廣東省東莞市橋頭鎮東山路綜藝高新產業園廠房B棟一樓


    全國業務手機(微信):13590345552   公司客服:0755-84674858
    公司地址:深圳市龍崗區平湖街道平湖社區鳳凰大道33號坤宜福苑11號樓310
    工廠地址:廣東省東莞市橋頭鎮東山路綜藝高新產業園廠房B棟一樓


    Copyright ©  大上實業(深圳)有限公司 版權所有 粵ICP備18042311號-1

    關于我們
    關于我們
    電話/微信
    服務電話:
    13590345552
    產品中心
    產品中心
    首頁
    網站首頁
    微信

    微信公眾號

    第一精品福利导航_欧美日韩精品偷拍一区二区_国产高清在线观看视频一线_av无码久久久久久不卡网站
  • <ruby id="mfwxo"></ruby>
