學校塑膠跑道修補施工方案
時間: 2020-04-07 10:03
瀏覽次數:
一、現狀:
(1)、底層碎化;(2)底層脫層;(3)面層開裂。

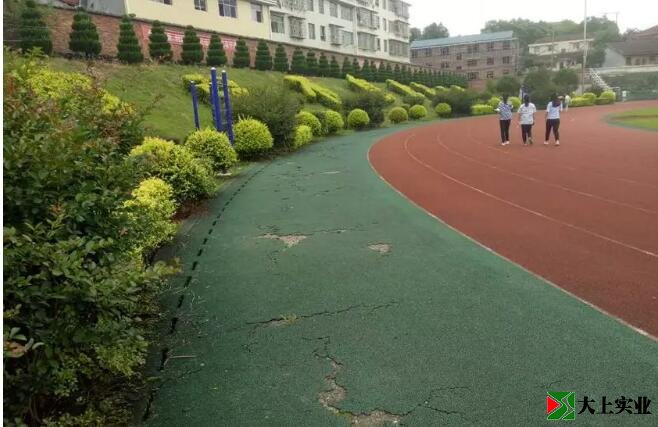

如下圖所示:
二、修補方案:
(一)、施工程序安排
首先進行原有破損塑膠鏟除外運→清洗場地→基礎檢查處理→基礎補積水→排水溝檢查→塑膠面層施工→場地畫線→竣工驗收。
(二)、各工序施工方案如下
原有破損塑膠面層鏟除外運:
將現有破損塑膠面層全部人工鏟除,再使用自卸汽車運出校外。集中處理再使用水管清洗場地。
基礎檢查處理:
1、場地塑膠鏟除清洗后如發現基礎有裂縫或不平整等積水現象應先進行處理。
(1)、基礎出現裂縫應先沿縫用切割機切開,然后用角磨機打磨成“v”口,再用膠粒補平。
(2)、采用專用打磨機全場打磨處理,清楚原有塑膠殘渣和砼層風化表層,在測量時,如發現凸突處基礎,則進行重新打磨。
2、測量施工方案:
1.田徑場基礎控制點線(幾何尺寸)

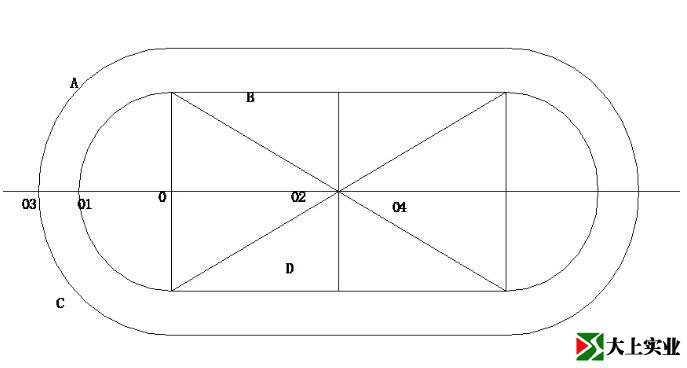

定位基樁:依原有建筑單位測量標定的提控制點,設置基準樁(A、B、C、D、0、01、02、03、04)。其中01、02測量基樁要按照永久性標志設置,用砼澆搗并加保護,以免施工過程中碰撞移位。A、B、C、D這四個點是足球場、跑道放樣劃線的依據,0、01、02、03、04是環溝、跑道的放樣依據。平面位置見設計圖,A、B、C、D四角定位樁閉合后角度誤差不得超過6〞,如下圖:
①田徑場應設有永久定位標樁,并加以保護,不得輕易挪動,四角定位樁閉合后角度誤差不得超過6〞;②跑道的半徑為設計值±5mm;③兩圓心距為設計值±5mm;④跑道總寬度不得小于設計值。
2.田徑場跑道基礎的平整度
3m直尺檢測,最大凹陷處不大于3mm;直道用3*3米方格網檢查,彎道用放射網檢查。
3.田徑場跑道基礎的坡度校驗
按規定網格校驗各段坡度值,對比設計要求,確定各坡度差值。橫坡不得大于1%;縱向坡度按工藝規范要求必須小于1‰,跳高區小于4‰。如坡度值在要求內,則采用打磨及底層找補辦法調整至坡度一致。
4.田徑場基礎處理后的要求
塑膠跑道的基礎要有足夠的強度,表面應整潔干燥,平整牢固,不得有麻面及油癤、也不得有由于冰凍引起的不均勻凍脹,更不允許出現不均勻沉降;與塑膠粘結構件不得有油污,以免妨礙與塑膠的粘結。
5、如發現原有基礎存在不平整等積水現象時,則采用顆粒、膠水、石英砂按配比進行攤鋪修補。
(三)、排水溝清理修復處理
1、內環排水溝的檢查處理:每隔五米搬開排水溝蓋板二塊至三塊檢查。先用高壓水管沖洗。然后檢查,如有水洗不掉的淤泥,則應人工處理,如發現溝底及溝墻體損壞,則應加拆對應蓋板進行修復。
2、主排水管檢查:在檢查內環溝時,確定主排水管位置,拆除對應部位蓋板,同時在跑道外,對應位置開口,光亮檢查主排水管狀態,測量其實際孔徑,如檢測孔型規定,孔徑為原有設計值,則不處理,否則應將跑道切開重新安裝排水管。
3、溝蓋板更換
全國范圍承接:各類球場、運動場、透水路面、地坪漆等工程項目!
免費上門勘察、免費設計、免費報價、免費樣品!
業務手機(微信):13925242588、13428787113
公司客服:0755-84674858
公司地址:深圳市龍崗區平湖街道禾花社區佳業路11號A棟3樓B888室
工廠地址:廣東省東莞市橋頭鎮東山路綜藝高新產業園廠房B棟一樓
